青海新聞網·大美青海客戶端訊 5月7日20時10分,紅旗750千伏變電站順利投運,標志著我省“沙戈荒”大基地送出配套項目——紅旗750千伏輸變電工程提前4個月竣工投運,我省清潔能源輸送再添新通道!劉云永終于松了一口氣。
劉云永是國網青海省電力公司項目管理二部副主任,從2023年4月紅旗750千伏輸變電工程開工建設起,他常駐工地,與建設者們朝夕相伴。

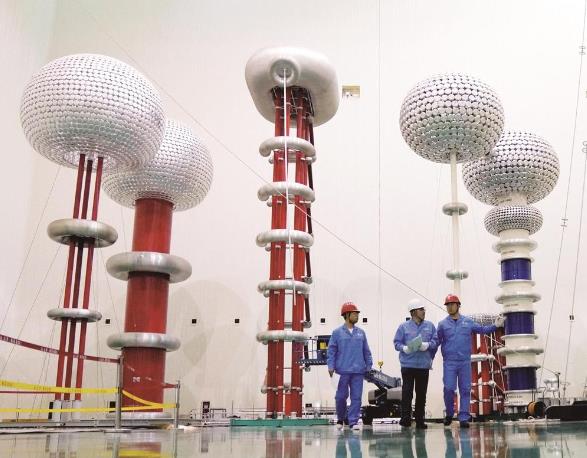

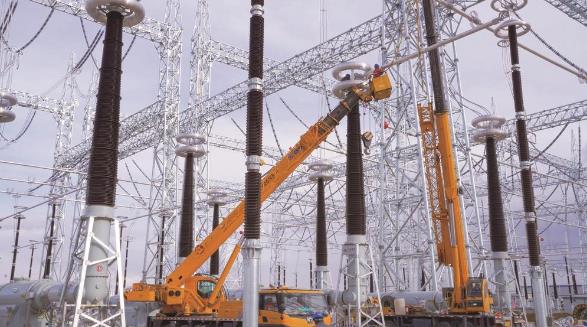

紅旗750千伏輸變電工程是青海打造國家清潔能源產業高地的重點工程,位于海南藏族自治州共和縣鐵蓋鄉。工程本期新建750千伏主變壓器2組、750千伏出線6回、330千伏出線8回,安裝體量非常大。
由于工程建設時間緊、施工任務重、政策協調難度大,施工高峰期現場施工、管理、協作人員達2000人,參建單位有13家主體,廠家有40余家主體,極大地考驗現場組織、技術、安全管控、應急等能力,劉云永的壓力可想而知,唯有迎難而上。
工程建設過程中,國網青海電力公司精心按周組織,按日倒排計劃,成立紅旗輸變電工程攻關協調領導小組,本著安全第一、穩中推進,協調處理問題不過夜的原則,全面推進工程各項工作。劉云永在協調領導小組任工程協調部副主任,他和同事們前后召開十多次專題進度協調會,只為工程能提早投運。
“工程已順利投運,現在運行一切正常。”回過頭看,之前的壓力早已煙消云散,說起曾經的忙碌與擔憂,劉云永云淡風輕。

紅旗750千伏輸變電工程建成,將接入新能源總裝機容量550萬千瓦,助力海南州清潔能源大規模外送,為海南州建設國家可持續發展議程創新示范區提供關鍵支撐。
對于劉云永而言,他只是暫時松了一口氣,很快還得繼續擼起袖子加油干。后期,紅旗750千伏輸變電工程將陸續建設2100兆伏安主變壓器1臺、750千伏出線5回、330千伏出線8回。全線建成投運后,預計每年可增加清潔能源發電量超90億千瓦時,相當于節約標煤約312萬噸,減少二氧化碳排放864萬噸。
與此同時,他還得把精力投入到25公里之外的香加750千伏變電站第三臺主變擴建工程上,參與玉樹、果洛二回330千伏線路工程建設中,他是海南、玉樹、果洛3個州的電網建設牽頭總協調。
劉云永今年55歲,一年有300天駐扎在工地上,先后參與我省7個清潔能源項目建設。他說:“在青海打造國家清潔能源產業高地的進程中,我只是一名最普通的建設者。”
